EPS外墙保温施工方案(EPS聚苯板外保温系统)

来源:四川永通机械干粉砂浆原料事业部 浏览次数:30771次 更新日期:2007-12-07

基层墙体

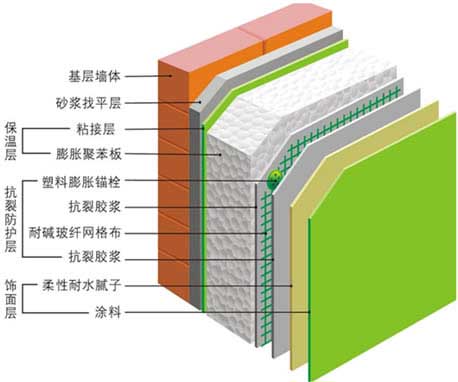

外墙保温系统(外保温)的基本构造

粘结层

保温层

防护层

饰面层

混凝土墙体
各种砌体墙体

粘结胶浆

膨胀
聚苯板

抹面胶浆+
耐碱网布
(可加锚栓)

柔性耐水腻子
面层涂料

外墙保温施工方案图

EPS聚苯板外墙保温施工方案:基层处理→测量放线→粘贴EPS聚苯板→EPS聚苯板打磨→涂抹面胶浆→铺压耐碱玻纤网格布→涂抹面胶浆→填嵌缝膏→涂面层腻子和涂料→验收。

EPS外墙外保温施工前期准备:
1、材料要求:EPS膨胀聚苯板、粘结胶浆、抹面胶浆、耐碱玻纤网格布、建筑密封胶(应采用聚氨酯、硅酮或丙烯酸类密封膏)、密封条、盖口条、锚栓、角钢、胀管等
2、主要工具:电热丝切割器、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抿子、托线板、2m靠尺等。

一、基层墙体处理
新建工程的结构墙体基面必须清理干净,外墙表面没有油、浮尘、污垢等污染物或其他妨碍粘结的材料,并检验墙面平整度和垂直度。用2m靠尺检查,偏差不大于5mm,超差部分应剔凿或用干粉砂浆修补平整。对旧房节能改造,应彻底清理不利于粘贴聚苯板的原外墙面层,用水泥砂浆修补缺陷,加固找平,方能开展外墙保温施工。

二、测量放线
1、根据建筑物立面设计和外墙外保温技术要求,在墙面弹出外门窗的水平线、垂直控制线及伸缩缝线、装饰线;
2、在建筑物外墙大角(阴角、阳角)及其它必要处挂垂直基准钢线;每个楼层在适当位置挂水平线,以控制EPS聚苯板的垂直和平整度。

三、粘贴聚苯板
1、EPS聚苯板切割:尽量使用1200*600mm或900*600mm标准尺寸的聚苯板。若使用非标准尺寸的聚苯板,应采用电热丝切割器或壁纸刀进行裁剪加工。对角线误差±2mm,按实际需要的尺寸加工。尺寸允许偏差为±2mm,大小面垂直。
2、粘结胶浆:使用用于外墙保温施工的成品粘结砂浆。配制好的粘结砂浆最好45分钟内用完。
3、变形缝线两侧的聚苯板上预贴250mm宽包底网格布。
4、粘结EPS聚苯板方法:
1) 在外墙阴阳角处挂垂直通线,并用水准仪找平,每面墙至少2根,注意使其距墙尺寸一致。当采用分段粘贴时,在开始层上弹一道水平线,并用经纬仪在大角基层处测弹出垂直控制线,依垂直立线挂一道水平线,作为粘贴聚苯板的控制线。
2) 首层聚苯板满粘于外墙,其它楼层聚苯板在板面四周涂抹一圈聚合物砂浆,宽50mm厚10mm,侧面留50mm*50mm宽排气孔,板心按梅花形布设粘结点,间距200mm,直径100mm。采用非标准尺寸板时,粘结胶浆的涂抹面积与聚苯板的面积之比不得少于1/3,如下图:
外墙保温施工方法:聚苯板点布胶粘贴

3) 抹完粘结砂浆后,立即将板立起就位粘贴,粘贴时应轻柔、均匀挤压,并随时用托线板检查垂直平整。板与板挤紧,碰头缝处不抹聚合砂浆。粘贴聚苯板应做到上下错缝,每贴完一块板,应及时清除挤出的砂浆,板间不留间隙,如果出现间隙,应用相应宽度的聚苯板填塞。
4) 阴、阳角处相邻的两墙面所粘聚苯板应垂直交错连接,保证板材安装的垂直度。如下图:
外墙保温施工方法:墙角聚苯板粘贴

5) 安装固定件:在贴好的聚苯板上用冲击钻钻孔,孔洞深入墙基面不小于30㎜,数量为每平方米2—3个,但每一单块聚苯板不少于2个。基层为混凝土构件的,使用尼龙塑料胀管;基层为陶粒空心砌块的,使用专用锚固件。

四、聚苯板打磨
聚苯板接缝不平处应用粗砂纸打磨平整,打磨动作宜为轻柔的圆周运动。磨平后应用刷子或压缩空气将碎屑清理干净。

五、涂抹面胶浆
用不锈钢抹子在EPS聚苯板表面均匀涂抹一层面积略大于一块网布的抹面胶浆,厚度约为2mm。

六、铺压玻璃纤维网
涂抹面胶浆后随即将耐碱玻纤网格布沿水平方向绷紧,用抹子由中间向上、下两边将网格布抹平压入湿的抹面胶浆中;自上而下沿外墙一圈一圈铺设网布;遇到门窗洞口时,应在洞口四角沿45度方向补贴一块标准网布,以防止开裂。网格布左、右搭接宽度为150mm,上、下搭接宽度为100mm,在阳角处还需局部加铺400mm网格布一道。所有收口处的网格布必须返过阳角压实。

七、涂抹面胶浆
待首层胶浆稍干硬至可以碰触时,再用抹子涂抹第二道抹面胶浆约3mm,直至耐碱玻纤网格布全部被覆盖。如在抹面层砂浆前,底层砂浆已凝结,应先涂刷一遍界面剂,在抹面层砂浆。首层墙面、凹阳台、露台应在抹面砂浆外加铺一层网格布,且应在砂浆凝结前进行,并再抹一层2mm厚面层抹面砂浆。

八、填嵌缝膏
在墙体与窗框缝隙处用密封膏镶嵌,密封膏镶嵌密实、饱满。

九、特殊部位施工方法
1、伸缩缝施工时,先在基层弹出伸缩缝位置线,施工到位时,网格布翻裹,最底层用泡沫塑料塞填,中间用发泡聚乙稀圆棒,最外层用密封膏嵌缝,密封膏镶嵌密实、饱满。

2、门窗洞口处保温系统施工
门窗洞口角部的聚苯板,应采用整块聚苯板切割出洞口,不得用碎(小)块拼接,如下图:
外墙保温施工工艺:门窗口

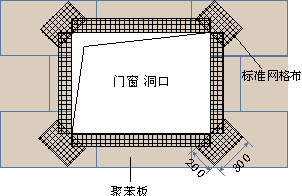

铺设网格布时,应在洞口四角处沿45度方向贴补一块标准网格布(200mm×300mm),以防止角部开裂,见下图:
外墙保温施工工艺:门窗口粘贴


十、EPS外墙保温面层处理(涂面层腻子和涂料略)


EPS聚苯板外墙保温施工应注意事项:
1)、材料应分类挂牌存放。聚苯板应成捆立放,防雨防潮。网格布也要防雨存放。粘结、抹面砂浆存放也要注意防雨防潮和保质期。
2)、操作地点环境和基层温度不低于5℃。风力大于5级或雨天不能施工。若在外墙保温施工时突然降雨,应采取有效措施,以防雨水冲刷墙面。
3)、板与板的板缝拼严,缝宽超出2mm时,用相应厚度的聚苯板片塞平。
4)、外墙保温施工完成后,后续工序与其他正进行的工序应注意对外墙保温系统成品的保护。
5)、严格遵守有关安全操作规程,实现安全生产和文明施工。








最新评论和留言:
评论或留言:(如需咨询相关设备,请直接致电四川永通机械新都石板滩生产厂区销售部:028-83053368)
姓名
电话
内容
验证码  看不清楚,刷新验证码





返回首页 | 关于永通 | 产品中心 | 联系我们 | 网站地图 | 法律声明
©1993-2012 YonTon.com 四川成都市新都永通机械厂 版权所有     联系电话:4006-269-369(免长途费) 028-83968368 / 83053368 传真:028-83053228
客户分布:四川(成都 绵阳 德阳 广元 乐山 宜宾 泸州 内江 自贡 南充 达州 广安 攀枝花) 重 庆(万州)云南 贵州 (贵阳) 新疆 湖北 河北 山东 广东 (广州、深圳) 甘肃 (兰州)
合作伙伴: 反应釜 混合机 永通专题网站 蜀ICP备10013818号-3
蜀ICP备10013818号-3
